Кейс · Полюстровский проспект · 2024
Асфальтирование промышленного двора с отводом воды к одному колодцу
За четыре дня выполнили основные работы на промышленной территории площадью 1 680 м². Готового проекта вертикальной планировки не было: требовалось увязать множество входов и въездов старых зданий на разных отметках и направить поверхностный сток от зданий к единственному водоприёмному колодцу.
- Площадь
- 1 680 м²
- Основные работы
- 4 календарных дня
- Период
- 9–12 мая 2024
- Водоотведение
- к одному колодцу
Задача

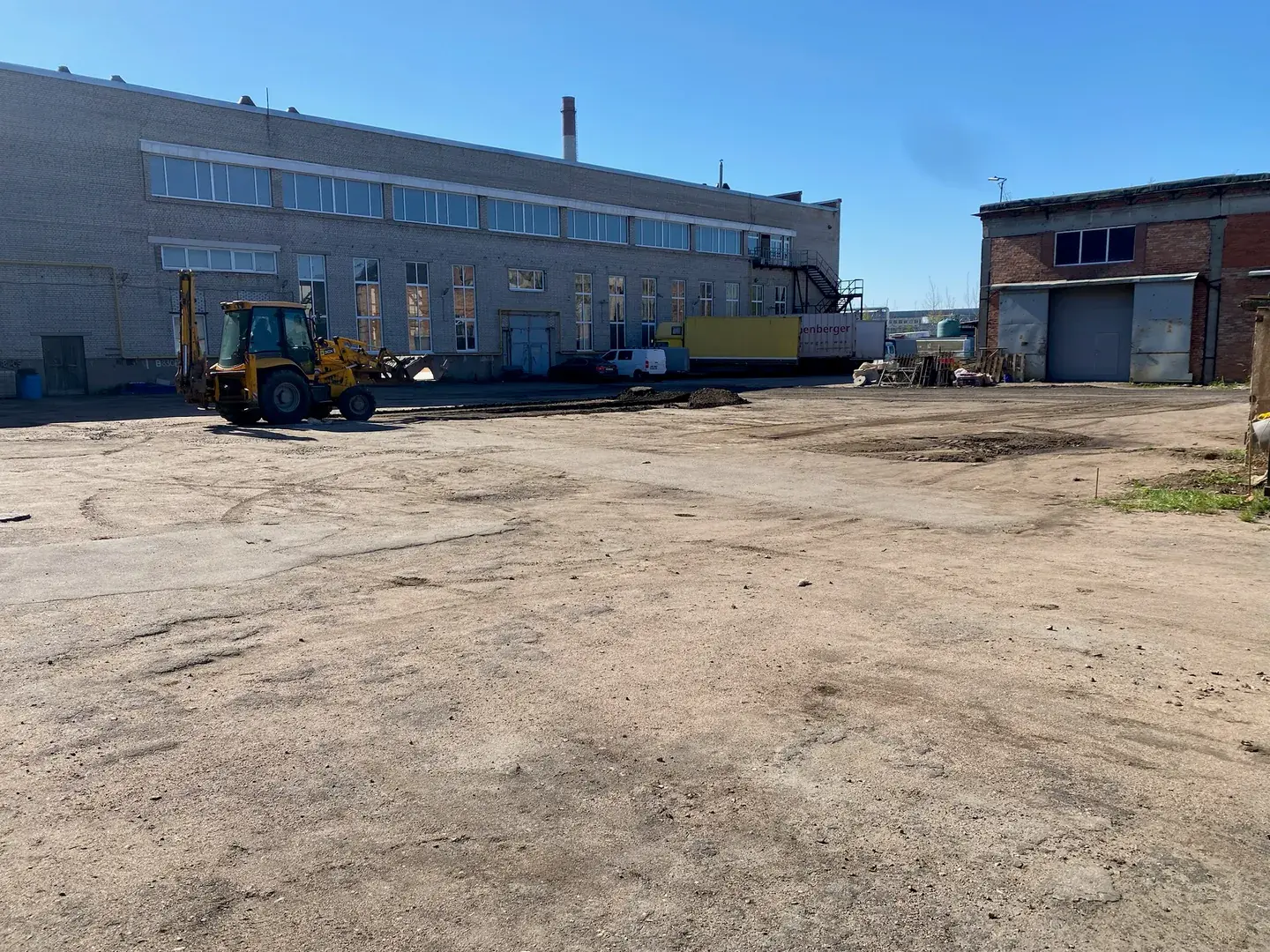

Двор был почти со всех сторон окружён старыми зданиями и имел один выезд. Часть территории была покрыта старым асфальтом, часть — ЩПС. Многочисленные пешеходные входы, ворота и въезды в помещения, включая СТО, находились на разных высотных отметках.
Воду требовалось отвести от всех зданий, не создавая локальных понижений, и свести к одному колодцу внутри площадки.
Расчёт уклонов без готового проекта
Площадку полностью освободили только утром 9 мая, поэтому заранее выполнить полную нивелирную съёмку было невозможно. Съёмка, расчёт вертикальной планировки и производство работ начались параллельно.
Когда в расчёт добавилась ещё одна входная отметка, систему уклонов оперативно скорректировали по фактическим данным, сохранив общий водосбор к единственному колодцу.
Что сделали
- Обследовали освобождённую территорию и сняли высотные отметки.
- Частично демонтировали существующее асфальтовое покрытие.
- Локально сняли и перераспределили ЩПС, вывели основание в расчётные отметки.
- Спланировали и уплотнили 1 680 м² основания.
- Локально устроили 126 м² нижнего слоя асфальтобетона толщиной 4 см.
- Уложили верхний слой асфальтобетона толщиной 6 см на площади 1 680 м².
- Отрегулировали колодцы и герметизировали сопряжения и швы.
- Отдельным этапом нанесли разметку после возвращения транспорта на территорию.
Организация работ
Основной производственный цикл выполнили в праздничное окно 9–12 мая, пока двор можно было освободить от автомобилей и текущей деятельности организаций.
Ограниченный срок требовал одновременно вести геодезический контроль, корректировать отметки, готовить основание и последовательно открывать фронт для асфальтирования. Разметку выполнили отдельным завершающим этапом 13–14 мая — она не входит в четыре дня основных работ.
Результат

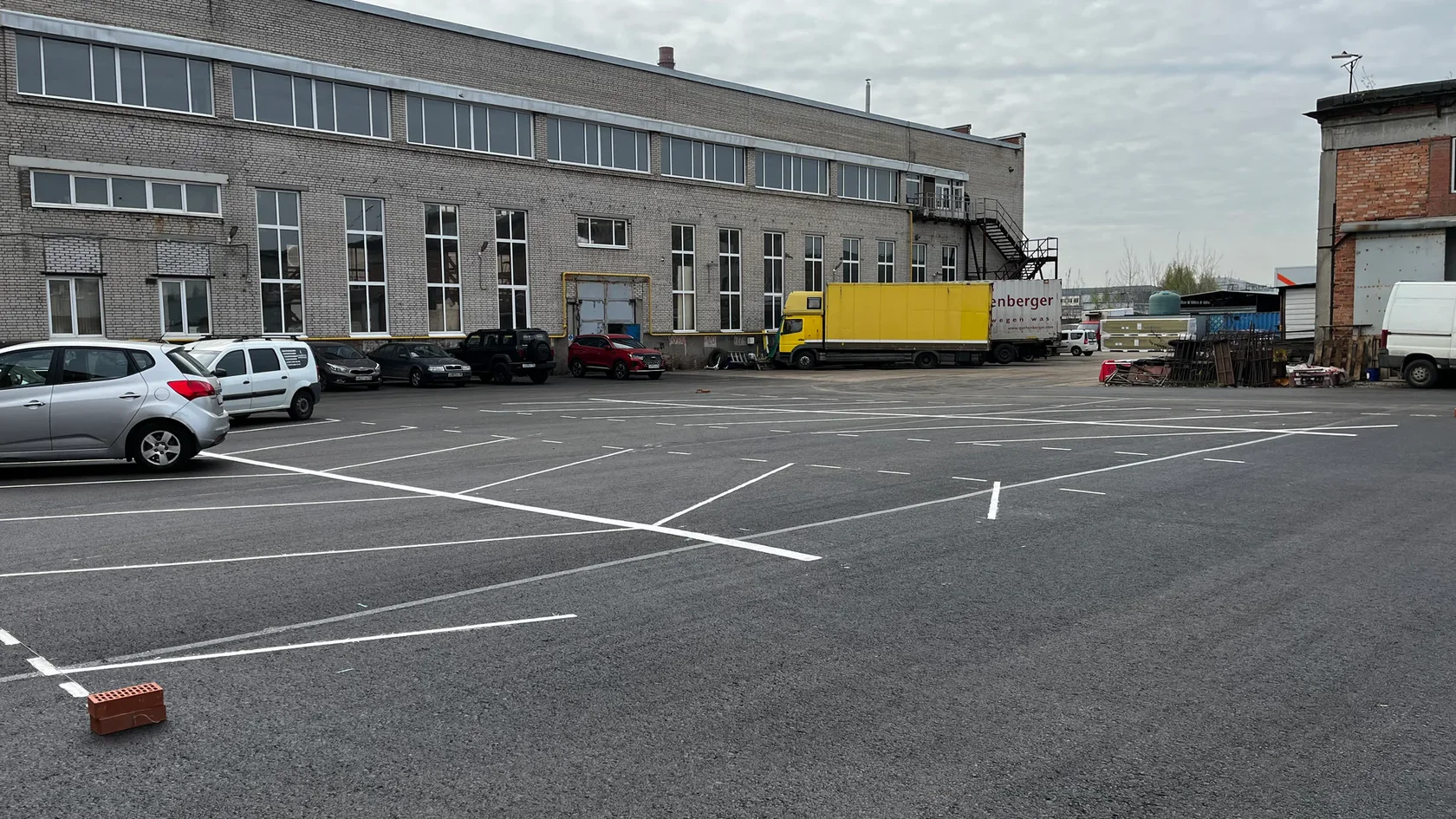

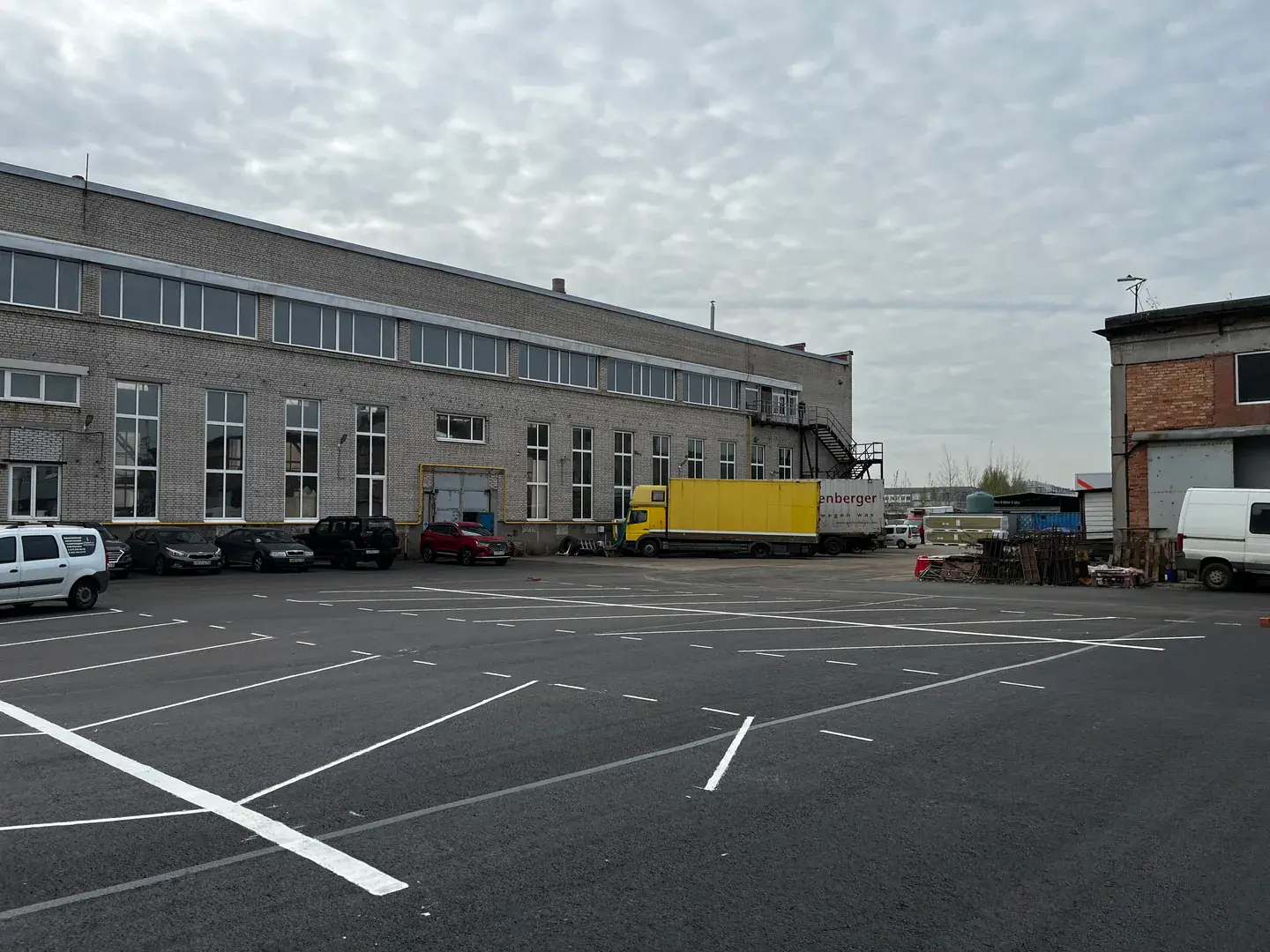

Получилась единая ровная территория с системой уклонов от входов и ворот к одному водоприёмному колодцу. Заказчик принял результат и поблагодарил команду.
До, процесс и результат

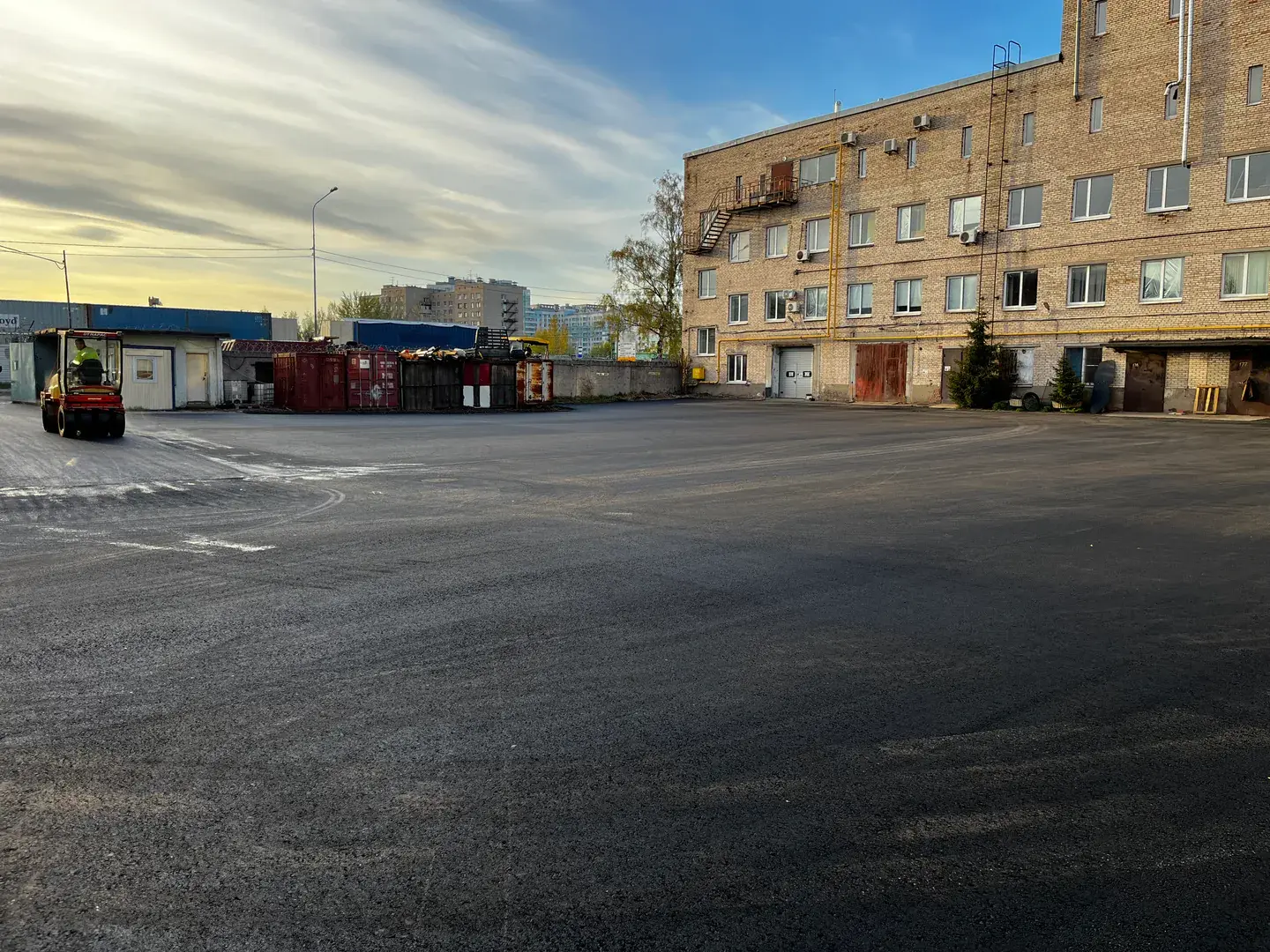

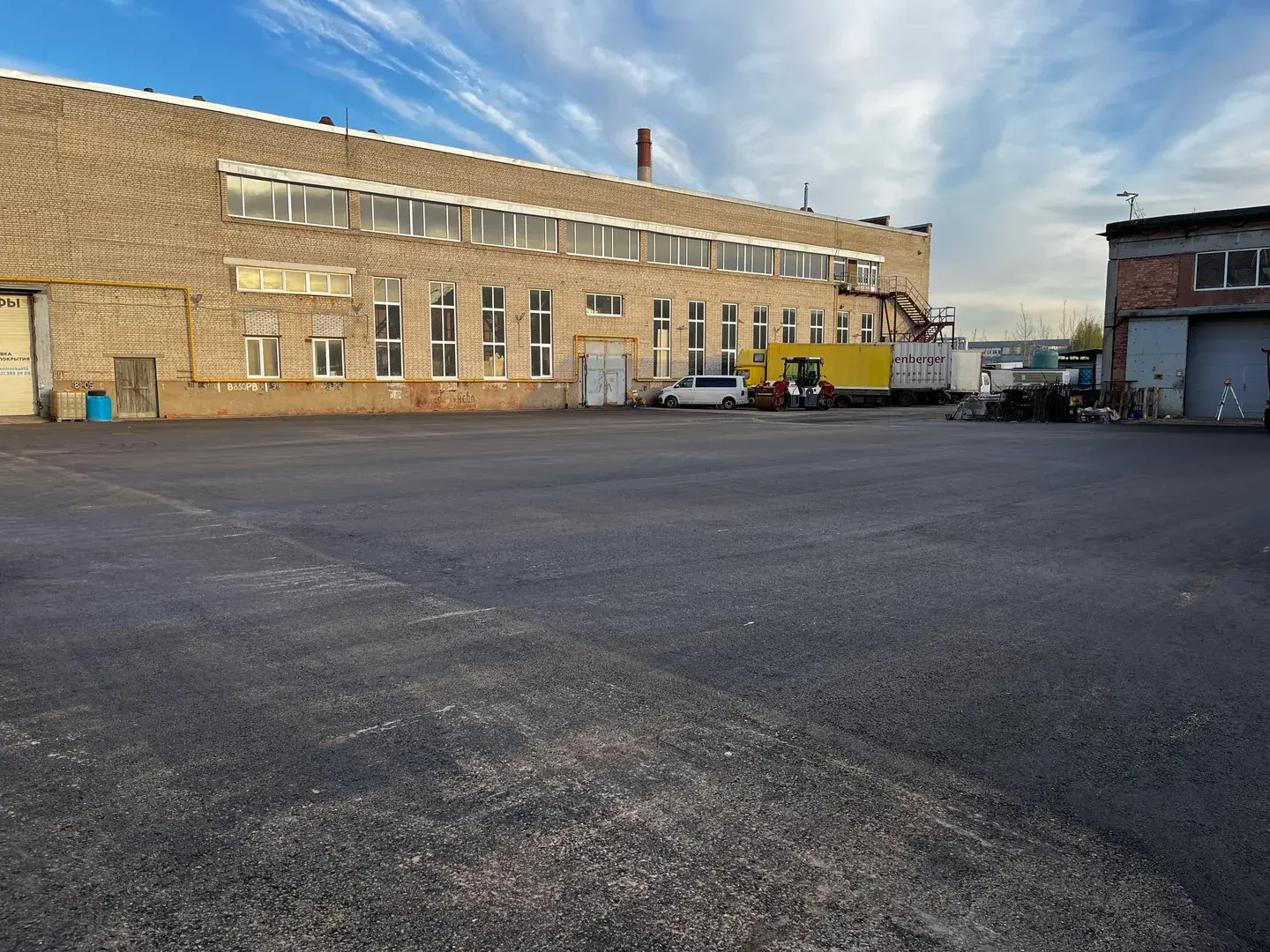

Фотографии показывают фактическую последовательность работ на объекте.
