Кейс · Прогонная улица · 2022
Асфальтирование действующего производства по согласованному графику
За пять рабочих дней восстановили 542 м² покрытия у погрузочных ворот и на въезде действующего производства. Работы выполняли поэтапно: зоны погрузки и разгрузки нельзя было надолго перекрывать, а движение требовалось открыть точно в установленный срок.
- Площадь
- 542 м²
- Срок
- 5 рабочих дней
- Геосетка
- 542 м²
- Контроль основания
- 8 точек
Задача

Требовалось восстановить покрытие у погрузочных ворот и на въезде, не выводя погрузочно-разгрузочные зоны из эксплуатации на длительный срок.
До начала работ согласовали график производства, последовательность участков и срок открытия движения. Каждый этап должен был завершаться вовремя, чтобы ремонт не нарушил работу предприятия.
Строгий пропускной режим
Согласование работников для допуска на территорию занимало много времени, а заменять людей в ходе ремонта было нельзя. Поэтому объект с самого начала комплектовали постоянным составом бригады.
Это снизило риск остановки работ из-за повторного оформления пропусков и помогло выдержать утверждённый график.
Конструкция покрытия и контроль

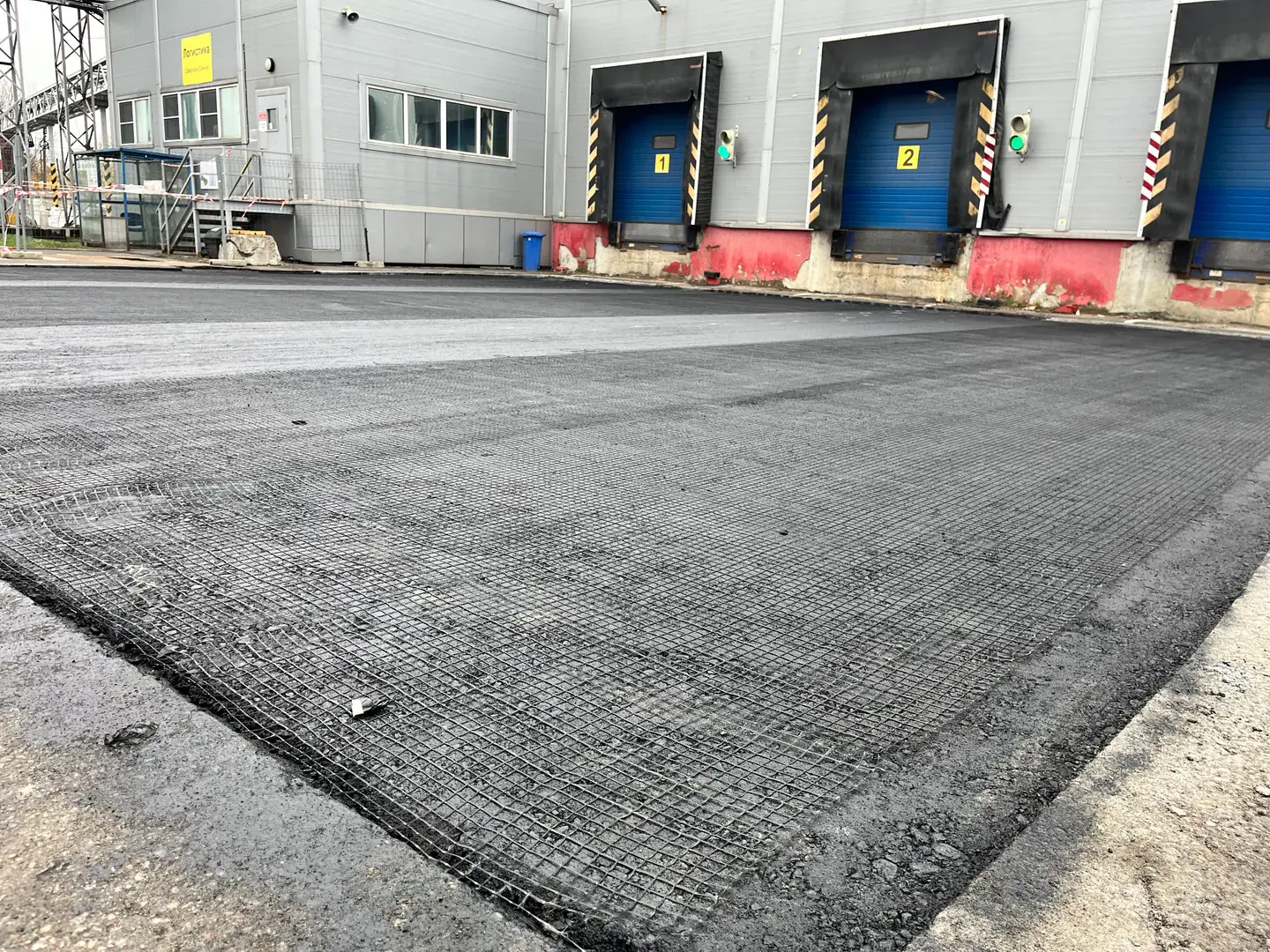

- Демонтировали повреждённые участки и подготовили основание.
- Проверили основание в восьми контрольных точках.

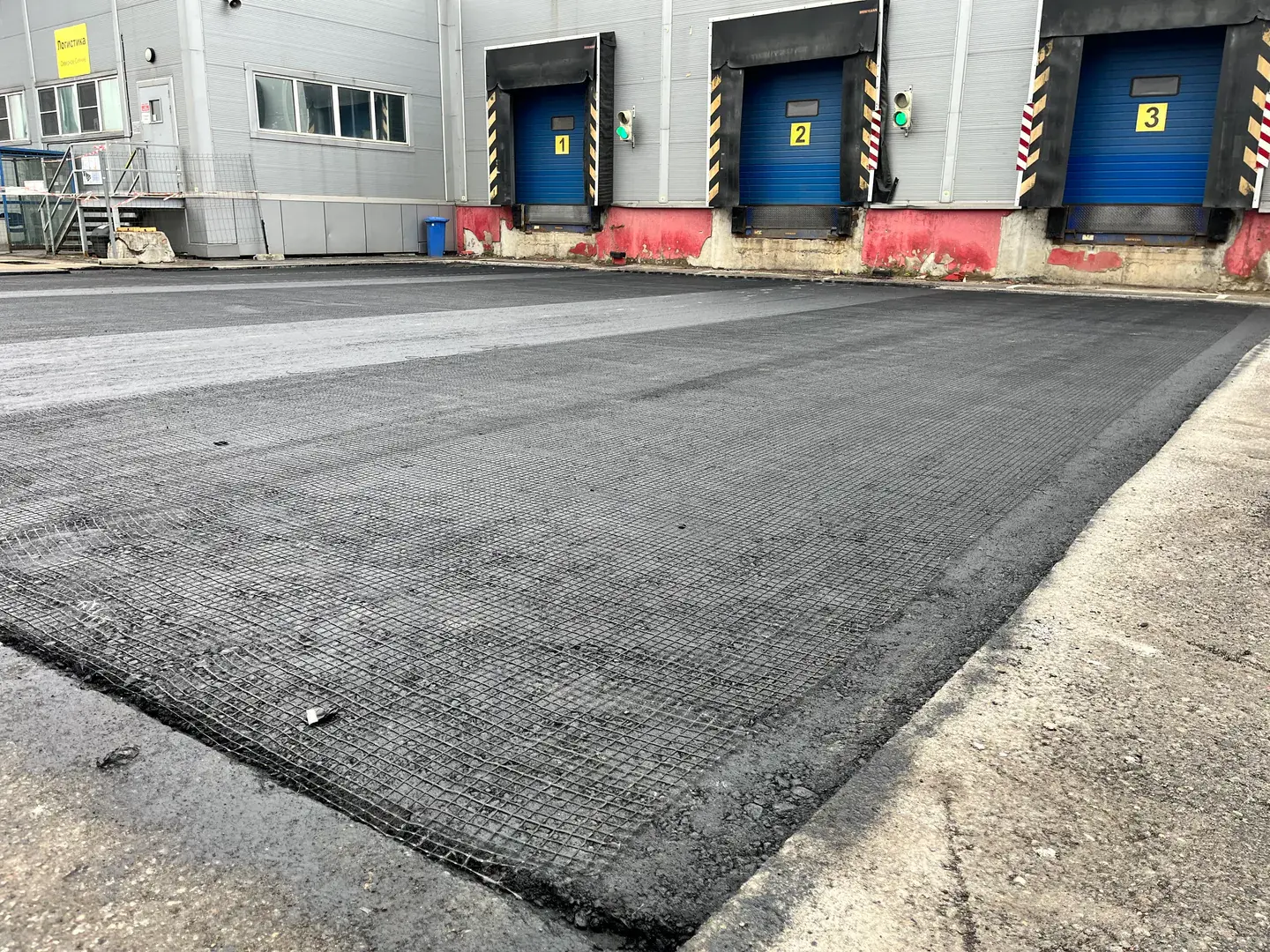

- На площади 542 м² уложили геосетку.

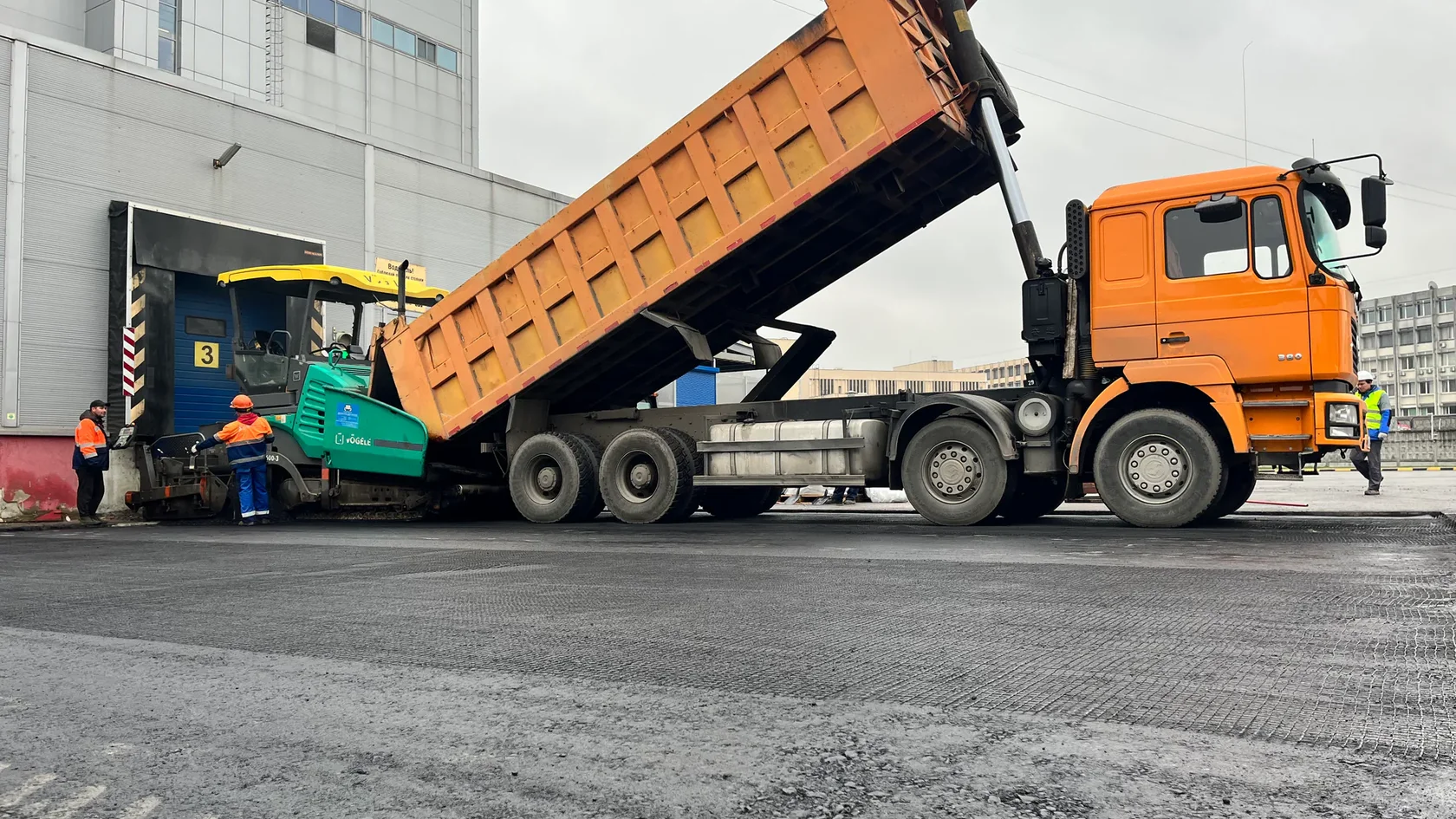

- Устроили нижний и верхний слои асфальтобетона.
- Отрегулировали два колодца.
- Нарезали и герметизировали 272 пог. м швов.
Результат

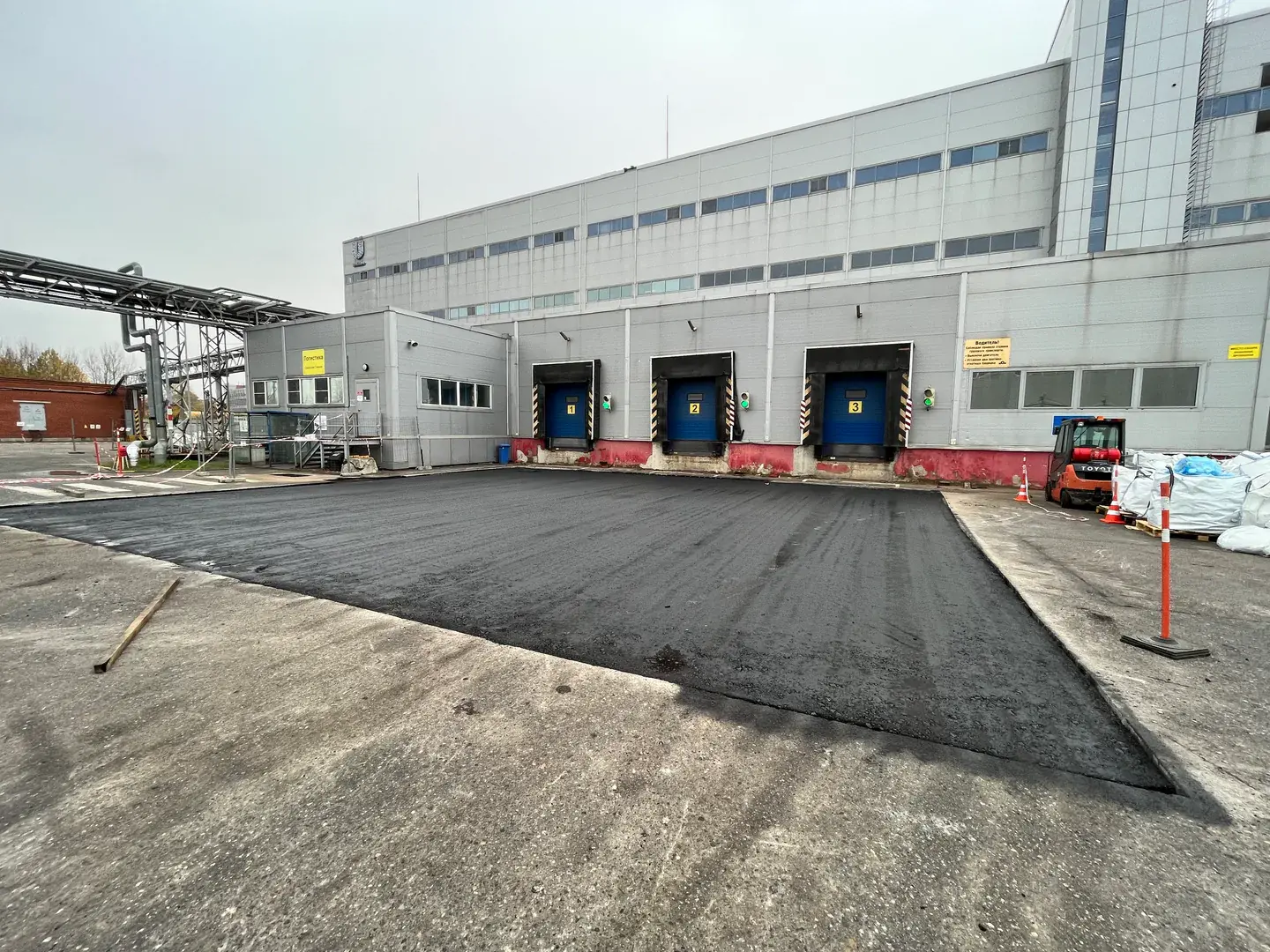

Работы завершили за пять рабочих дней, а движение открыли в согласованный срок. Производство не пришлось надолго лишать погрузочно-разгрузочных зон.
До, процесс и результат
Фотографии показывают фактическую последовательность работ на объекте.
